人人色视频,538在线视频一区二区视视频,国产精品porn,亚洲欧美日韩中文v在线,夜猫性感美女黄色视频,黄色美女视频软件下载,杨幂小视频在线

地下車庫滲漏預防及處理專項技術措施(完結)--附錄

欄目:專業資訊 發布時間:2024-08-22 作者: 質量屋 來源: 工程質量集結號 瀏覽量: 506
分享到:

附錄一

滲漏點確定及補漏材料的選擇

、滲漏點確定

1  滲漏水量較大或比較明顯的部位,可直接觀察確定;



2  慢滲或滲漏水點不明顯的部位,將表面擦干后均勻撒一層干水泥粉,出現濕漬處,可確定為滲漏水部位;



3  外墻、頂板、底板裂縫部位,無明顯滲漏時,通過做粉筆標志的方式檢查滲漏開展情況;



4  加強雨季及高水位期滲漏點的觀測及確定。



、補漏材料的選用

1灌漿材料使用規定

1)注漿止水時,宜根據滲漏量、可灌性及現場環境等條件選擇聚氨酯、丙烯酸鹽、水泥-水玻璃或水泥基灌漿材料,并宜通過現場配合比試驗確定合適的漿液固化時間;



2)有結構補強需要的滲漏部位,宜選用環氧樹脂、水泥基或油溶性聚氨酯等固體強度高的灌漿材料;



 3)環氧樹脂灌漿材料不宜在水流速度較大的條件下使用,且不宜用作注漿止水材料;



4)丙烯酸鹽灌漿材料不得用于有補強要求的工程。



2剛性防水材料使用規定

1)防水涂料宜選用滲透劑產品,水泥基滲透結晶型防水涂料的用量不小于1.5kg/㎡,且涂抹厚度不應小于1.0mm;



2)聚合物防水灰漿的厚度不宜小于2.0mm;



3)新澆補償收縮混凝土的抗?jié)B等級及強度不應小于原有混凝土的強度。



處理措施:先止水后防滲漏




附錄二

滲漏注漿處理方式

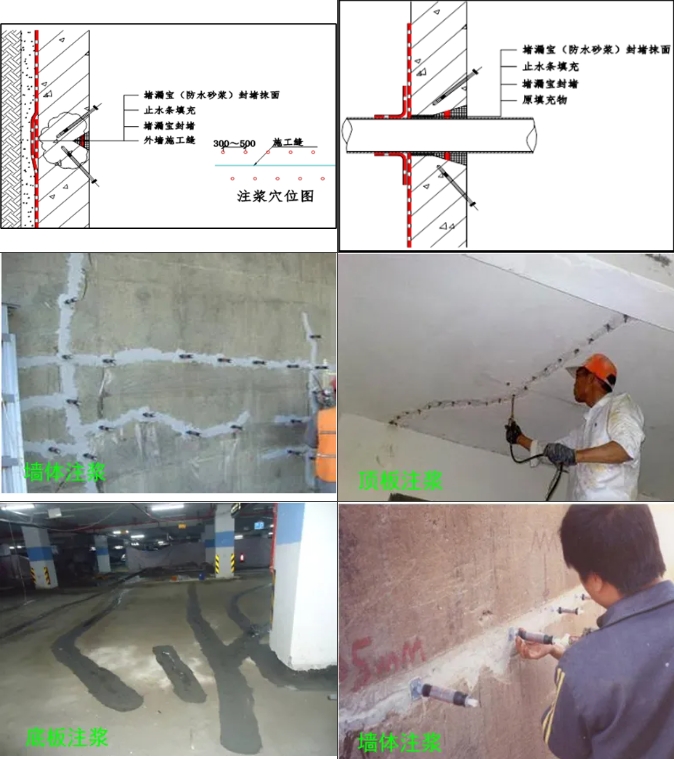

1外墻、頂板、底板、施工縫、固定式穿墻管裂縫滲漏注漿作法

準備:材料、施工機具設備;



 清除:根據滲漏水浸漬面,劃分滲漏水區域,并清理滲漏水部位基面,鏟除裝飾面層至地下室鋼筋砼結構層;



 布孔:施工操作人員從滲漏區域的一側開始逐處查找漏點,標示的方法為:沿著裂縫的走向每隔10cm兩邊交替標記。明顯滲漏的點、縫隙等處,應該沿滲漏處剔槽寬3cm,2cm,然后用速凝型防水材料進行封堵抹平;



④ 安裝注漿嘴:在布孔完畢后,對滲漏部位進行鉆孔施工,在漏點旁3~4㎝處與基面保持45o角鉆孔,孔徑為注漿嘴的直徑(一般為10毫米),鉆孔深度為結構層厚度的1/21/3并稍微向裂縫處傾斜,直至有明水流出;然后在鉆完孔的地方安裝注漿嘴,安裝時要盡量深設,只露出1~1.5㎝,并擰緊,表面設置密封材料封閉裂縫;



⑤ 注漿:注漿嘴連接注漿泵,注漿由電動注漿泵進行,并在注漿管的一端安裝壓力表,當注漿各孔段的進漿量小于5L/min,并達到設計壓力后穩定10min,檢查孔的吸水量每米小于1.0L/min時注漿結束,然后進行下一處的施工;



⑥ 封閉:注漿結束后,剔鑿掉注漿嘴,然后用剛性防水材料封閉;



⑦ 檢測及回復面層:做好基層處理,檢查滲漏修補效果,符合要求后再進行面層封閉。

2圖集及現場做法

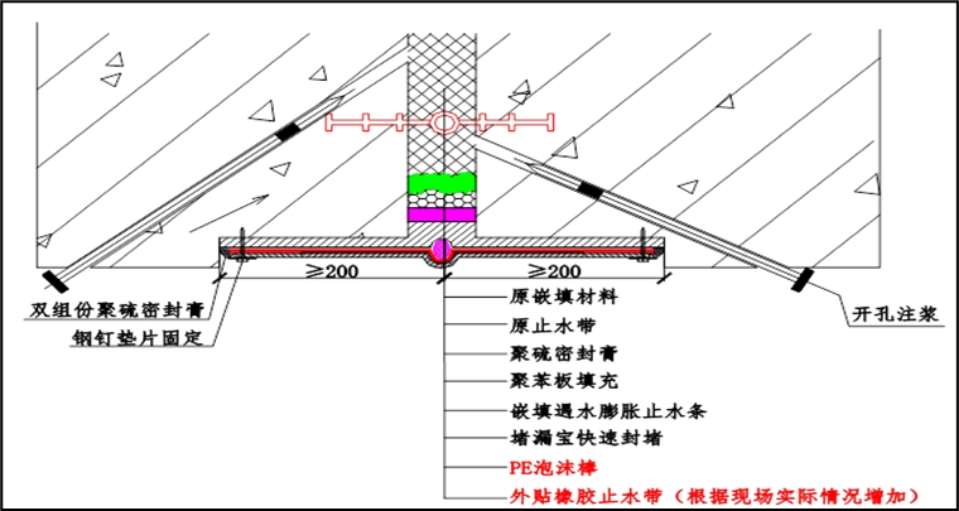

3變形縫滲漏注漿處理

① 首先拆除變形縫原結構,直到結構表面,并在變形縫兩側進行剔槽,對其表面進行打磨;



② 清理基層,清理縫內雜物,必要時用高壓吹風機吹干凈;



③ 嵌填聚硫密封膏,埋設橡膠膨脹止水條,若變形縫較深,可在埋設止水條前,填充泡沫棒,做緩沖層;



④ 在伸縮縫內填充堵漏寶,封口;



⑤ 根據現場實際情況及外部環境,安裝外貼式止水帶,并用鋼釘墊片固定;



⑥ 恢復裝飾層。


附錄三

設置導水溝槽滲漏處理方式

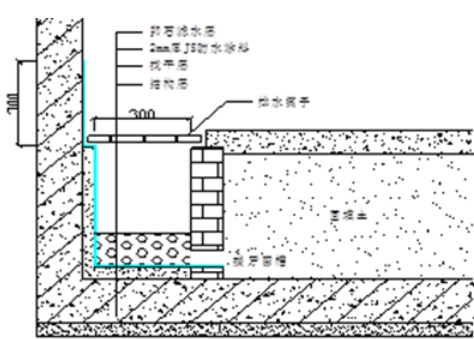

1外墻部分

① 剔鑿:在后澆帶兩側接縫部位進行剔“U”型槽,槽深5-8cm,槽寬3cm,清理凹槽,確保“U”型槽內無松散泥沙等雜物;



② 在底板與后澆帶交接處(陰角)開鑿一條排水槽,水槽導水至地下室集水坑內,水槽內用堵漏寶涂刷抹面;

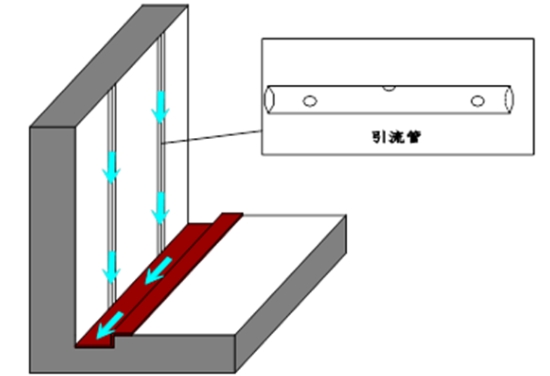

③ “U”型槽內埋設PVC導盲管,PVC管四周開設圓孔,用無紡布包裹。埋設完成后,用速干水泥封堵“U”型槽;



④ 在后澆帶兩側接縫外延各300mm以內涂刷一道1mm厚水泥基滲透結晶型防水涂料和一道3mm厚聚合物防水灰漿,做防潮防水層使用;


2底板部分

2.1有回填土層

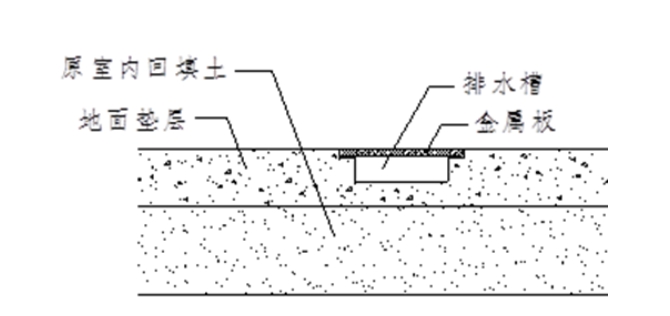

① 在墻腳部位新做排水溝,挖除地面墊層及回填土至結構層表面;



② 排水溝寬度保證30cm寬,深度至結構層表面;



③ 在溝底新做5cm厚的細石混凝土墊層;



④ 排水溝的立面采用實心磚進行砌筑,砌筑時在底部錯茬槽留,以便回填土中的水流到排水溝中;



⑤ 在排水溝內新做2mm厚的JS防水涂料;



⑥ 在排水溝內鋪設鵝卵石進行濾水;



⑦ 排水溝與原地下室排水系統相連結,保證排水暢通;



⑧ 新排水溝上部新做排水篦子;



⑨ 針對地面大面積水部位開設橫縱向排水溝(寬10-15cm、深5-10cm,間距根據現場情況設置),連接原有或新做的排水溝,將地面積水及時通過排水溝排走。


2.2無回填土層



① 根據現場滲漏情況,在墻腳部位或大面明水較多的部位新做導水槽;



② 主要與原排水設施相連通,或新做集水坑統一進行排水;



③ 導水槽寬10-15cm、深5-10cm,間距根據現場情況設置。
